原标题:川渝特高压交流工程(重庆段)进入全面架线施工阶段12月9日,随着牵引机的轰鸣声,走板牵引着8根银线缓缓朝着前方的铁塔攀去至此,天府南~铜梁1000千伏线路工程(重庆段)跨越潼荣高速架线施工正式启动,标志着川渝特高压交流工程(重庆段)全面进入架线施工阶段。

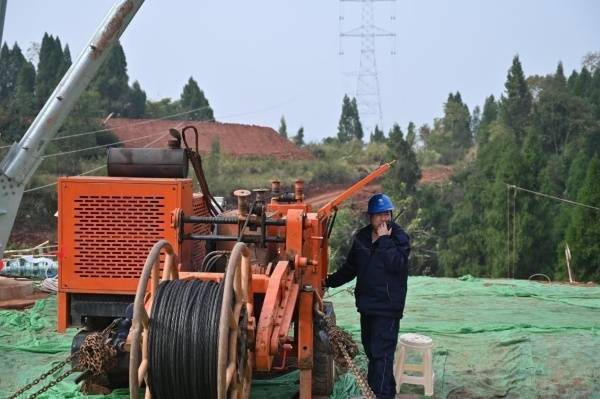

川渝特高压线路工程(重庆段)现场张牵手正在用对讲机实时沟通施工情况唐甜甜摄这是重庆地区第一次开展1000千伏交流特高压线路的放线工作,也是第一次开展八分裂导线的架线施工本次架线区段4.03千米、9基铁塔,下跨潼荣高速,为二级风险的高风险跨越施工。

川渝特高压交流工程(重庆段)涉及跨越高速1次,省道2次,一般公路24次,35千伏线路2次,10千伏线路17次,通航河流1次为确保架线工作安全有序实施,工程参建各方共同运用BIM(建筑信息模型)技术开展架线施工桌面演练,确保参建人员知晓掌握工序流程、管控要点、风险措施,并在施工过程中综合运用“现场+视频+无人机”的方式督促现场严格落实。

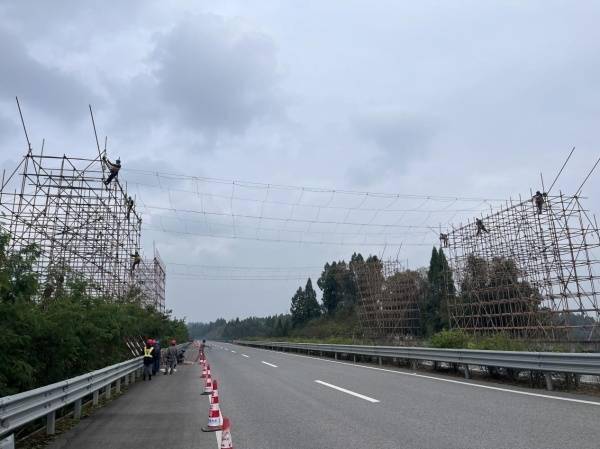

川渝特高压线路工程(重庆段)跨越潼荣高速现场完成跨越架封网工作,做足安全措施,保障下方高速通行安全王清远摄据悉,川渝特高压交流工程(重庆段)将于2024年3月完成所有放线工作,为工程顺利投运奠定基础川渝特高压交流工程是第一项落点重庆的特高压工程,建成后预计每年输送清洁电能超过350亿千瓦时,将进一步保障成渝负荷中心用电需求,为成渝地区双城经济圈建设提供更加有力的电力支撑。
